Scarichi fuori fognatura in una struttura ricettiva: pianificare l’AUA senza bloccare l’attività
Una struttura ricettiva può essere pronta sotto il profilo edilizio e tuttavia restare esposta a un problema ambientale. A Lucca, il passaggio da uso residenziale ad attività economica ha reso necessario riesaminare…
In sintesi
L’immobile disponeva di sistemi di scarico esistenti. Il nodo è emerso quando le unità sono state organizzate per l’attività ricettiva: gli impianti non cambiavano…
La difficoltà nasceva dall’incrocio tra D.P.R. 59/2013, D.Lgs. 152/2006, regolamento regionale toscano 46/R/2008 e prassi applicative locali. Anche reflui materialmente simili a quelli domestici…
La soluzione non consisteva nell’evitare l’AUA, ma nel decidere quando e come attivarla. Gli adeguamenti tecnici urgenti sono stati separati dalla sistemazione amministrativa complessiva,…
Quando cambia l’uso economico dell’immobile, non basta verificare che gli impianti funzionino. Occorre controllare se la loro autorizzazione è ancora coerente con il nuovo…
Una struttura ricettiva può essere pronta sotto il profilo edilizio e tuttavia restare esposta a un problema ambientale. A Lucca, il passaggio da uso residenziale ad attività economica ha reso necessario riesaminare scarichi fuori fognatura che in precedenza erano gestiti come domestici.
In sintesi
Problema
Scarichi esistenti e autorizzati per un uso residenziale, ma non più coerenti con l’attività ricettiva.
Rischio
Contestazioni ambientali, richiesta improvvisa di AUA o blocco dell’attività.
Strada individuata
Lettura unitaria degli impianti, adeguamenti mirati e pianificazione dell’Autorizzazione Unica Ambientale.
Per chi è utile
Proprietari e gestori di case vacanza, B&B e altre strutture prive di pubblica fognatura.
Il problema iniziale
L’immobile disponeva di sistemi di scarico esistenti. Il nodo è emerso quando le unità sono state organizzate per l’attività ricettiva: gli impianti non cambiavano materialmente, ma cambiava la qualificazione amministrativa del soggetto che li utilizzava.
Per una struttura economica fuori dalla pubblica fognatura non è prudente presumere che le precedenti autorizzazioni domestiche siano automaticamente sufficienti. Il problema diventa visibile soprattutto durante una modifica, un controllo o l’avvio formale dell’attività.
Perché il caso era complesso
La difficoltà nasceva dall’incrocio tra D.P.R. 59/2013, D.Lgs. 152/2006, regolamento regionale toscano 46/R/2008 e prassi applicative locali. Anche reflui materialmente simili a quelli domestici possono richiedere un diverso procedimento quando provengono da un’attività economica.
Il quadro è stato verificato attraverso il confronto con SUAP e ufficio ambiente del Comune di Lucca e con tecnici regionali. È emersa l’esigenza di leggere l’intero sistema degli scarichi e non il singolo impianto isolato.

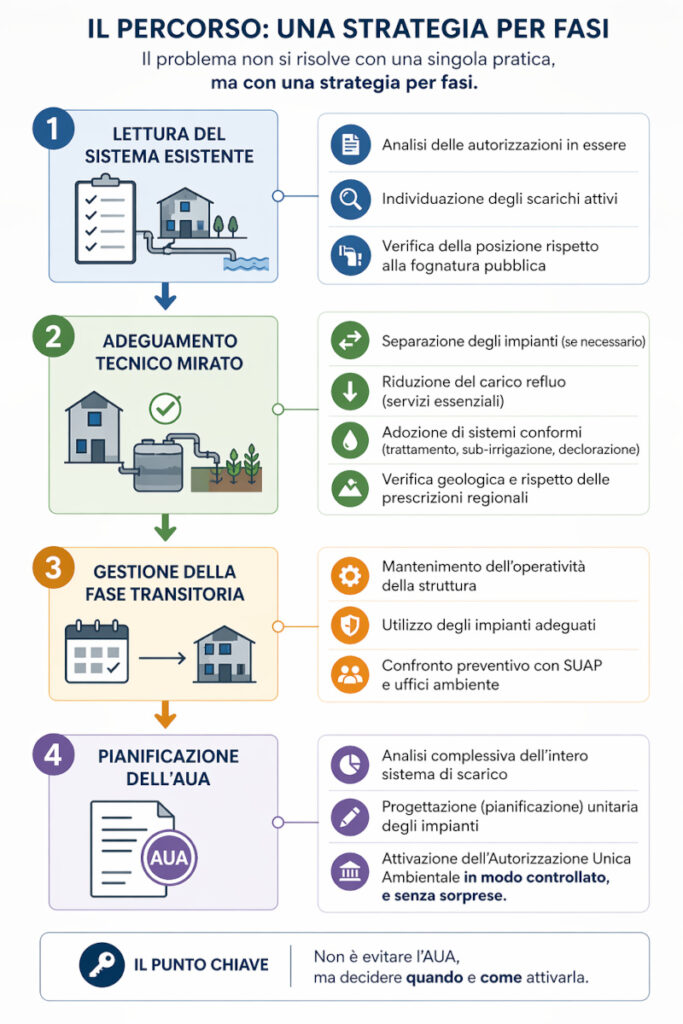

Il percorso tecnico e amministrativo
- ricostruzione delle autorizzazioni esistenti e degli scarichi attivi;
- verifica della distanza e della possibilità di allaccio alla fognatura pubblica;
- valutazione del carico refluo e della necessità di separare gli impianti;
- controllo dei sistemi di trattamento, sub-irrigazione e declorazione;
- confronto preventivo con SUAP e uffici ambientali;
- pianificazione unitaria dell’AUA.
La strada individuata
La soluzione non consisteva nell’evitare l’AUA, ma nel decidere quando e come attivarla. Gli adeguamenti tecnici urgenti sono stati separati dalla sistemazione amministrativa complessiva, mantenendo l’operatività della struttura e riducendo il rischio di una procedura emergenziale.
Il risultato
Il problema invisibile è stato trasformato in un percorso controllato: impianti adeguati, quadro amministrativo leggibile e possibilità di affrontare l’AUA senza attendere una contestazione.
Cosa insegna questo caso
Quando cambia l’uso economico dell’immobile, non basta verificare che gli impianti funzionino. Occorre controllare se la loro autorizzazione è ancora coerente con il nuovo soggetto, il nuovo carico e la disciplina ambientale applicabile.
Prima di avviare una nuova pratica o modificare gli impianti, è utile ricostruire il quadro tecnico e amministrativo del caso. Puoi inviare il fascicolo o le carte per una verifica preliminare.
Radar Ufficio
Il primo passo e la lettura del caso
Questa pagina riceve la Scheda costruita da Radar Ufficio. Avvia prima la lettura gratuita del caso.
Avvia Radar UfficioRichiedi una verifica preliminare
Un primo confronto per capire la situazione, leggere gli atti e valutare il passaggio successivo.
